Computi metrici

Gradkalk

Il programma riconosce le voci del computo, trova le norme, prepara la stima e lascia all’utente solo la decisione.

Sotto non ci sono mockup. Ogni immagine di questa pagina è una schermata reale del programma.
Voci · 2401174A · sistemazione parcheggio · computo completo
Schermata delle voci del preventivo: albero dei lotti, griglia modificabile con quantità, prezzi e valori
20.780norme in archivio
1.447.406,50 €un preventivo, 279 voci
9.614 hore di manodopera e macchine dalle distinte
0inserimenti doppi tra i moduli
01 — Ingresso

Il computo entra.
Le voci escono.

Il computo del committente arriva in Excel, CSV o PDF. Il programma scompone il file in voci, legge codici, quantità e unità e li dispone nell’albero del preventivo. Ciò che non riesce da solo, il programma lo mostra — non indovina e non tace.

importazione del computo · 6 secondi, senza audio, in loop
popis_investitor.xlsx 1.244 righe
2000000006Demolizione e rimozione del cordolo in calcestruzzo495,0000,35
2000000008Taglio dello strato di asfalto con sega diamantata, 11–15 cm112,0003,01
2000000020Realizzazione del rilevato in pietrisco — 3ª categoria6.202,00021,56
2000000042Realizzazione di cassaforma puntellata per fondazioni piane42,00019,73
2000000110UKC PVC DN 315 SN8143,00036,15
2000000120Pozzetto FI 600, portata 400 kN — superfici carrabili4,000260,45
279 voci nell’albero dei lotti · valore 1.447.406,50 € · senza una sola trascrizione manuale
02 — Riconoscimento

La voce trova la sua norma.

Ogni voce è una domanda: quanta manodopera, quanto materiale, quante ore macchina. La risposta è la norma. Il programma la trova, la propone e la scompone — il computista dice se è quella giusta.

dalla voce al prezzo e al tempo · norma reale 2110705010
Voce dal computo
Fornitura e posa di misto bitumato 0/22 sp. 5 cm e conglomerato bituminoso 0/8 sp. 3 cm.
m2 · 783,000
norma proposta 2110705010
0,45 hdi manodopera al m²
0,075 tdi conglomerato
0,10 hore macchina
Composizione — 9 righe
6011010101Operaio specializzato0,005 ura
6050000100Cantoniere0,2 ura
6050000200Sorvegliante0,15 ura
6050000300Autista0,05 ura
6050000400Macchinista0,05 ura
7004020610AC 8 surf B 50/70 A40,075 t
8201008000Rullo 90–120 cm0,05 ura
8202016000Veicolo di controllo0,05 ura
8940000023Trasporto materiale 20 km0,2 tkm
Norme · 20.780 record · composizione espansa nella riga
Schermata delle norme con composizione espansa: manodopera, materiali, macchine e trasporto per unità
03 — Tre pilastri

Preventivi. Norme. Computi.

Un dato, inserito una volta, attraversa tutti e tre. Sotto ci sono schermate reali, non illustrazioni.

Preventivi

Albero dei lotti fino al settimo livello, diecimila voci senza attese, modifica direttamente nella griglia. Il valore si somma in tempo reale a ogni livello.

elenco virtualizzatovariante di vocestorico

Elenco dei preventivi

Norme

20.780 norme con composizione edile: manodopera, materiali, macchine, subappaltatori. Ricerca per codice, denominazione o ovunque — e ogni norma mostra di cosa è fatta.

archivio propriolistini per versionenorme per asfalti

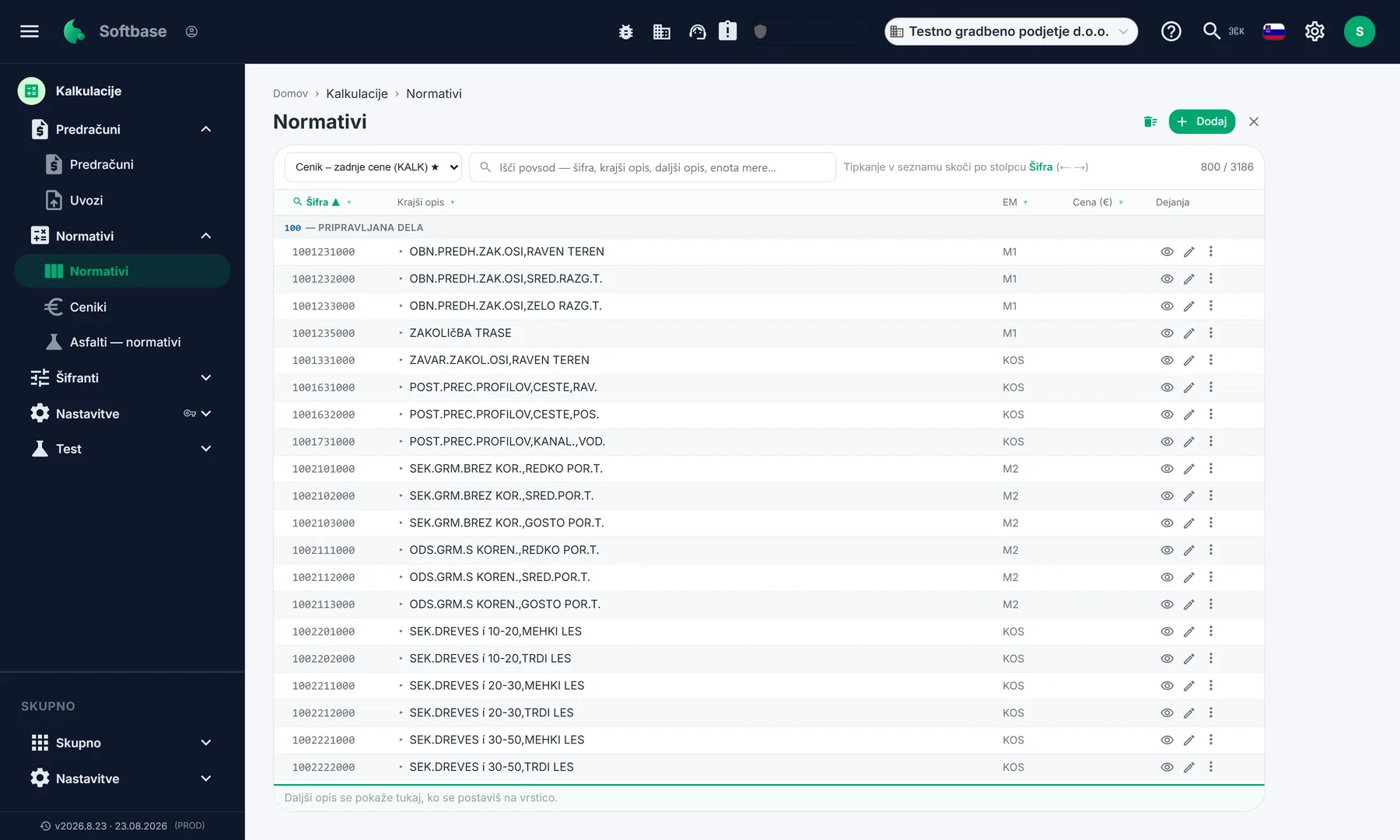

Schermata delle norme

Computi

Distinta della voce con prezzi propri delle risorse, regolazione prezzi, aumento percentuale, trasferimento della composizione tra preventivi e di nuovo in archivio.

prezzo dalle risorseanalisiistantanee

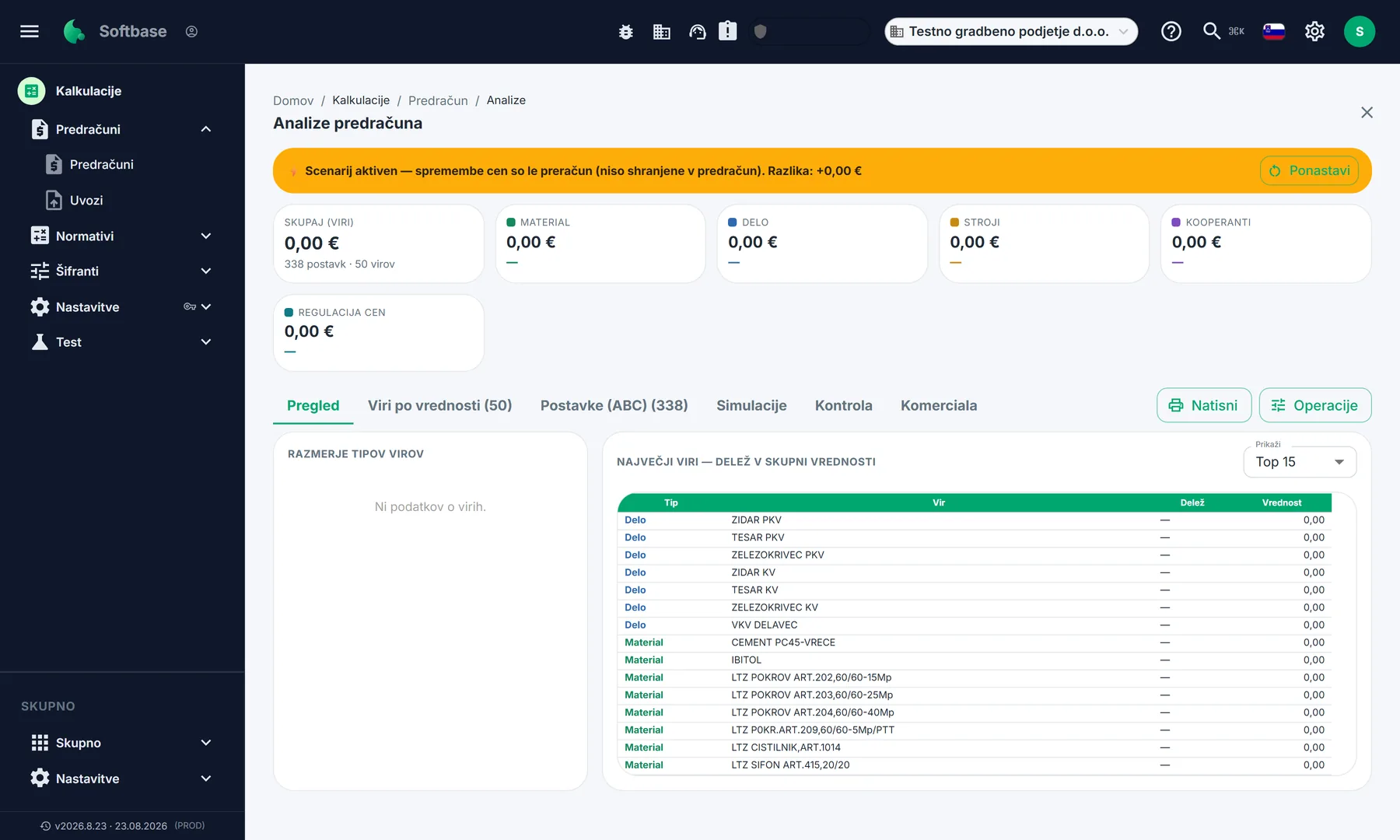

Analisi del preventivo

E tutto ciò che viene dopo

Il computo non è la fine del lavoro. Dallo stesso preventivo nascono stati di avanzamento, libretto delle misure, giornale dei lavori, cartelle di firma e stampe — senza una sola trascrizione.

Stati di avanzamento e varianti Libretto delle misure Giornale dei lavori Cartelle di firma Designer delle stampe Posta e registro Settori e permessi Importazione da Excel
04 — Tempo

Dal computo nasce
il cronoprogramma.

Il computo sa già quante ore ci sono nella voce. Il cronoprogramma trasforma quelle ore in giorni — e mette i giorni nel calendario.

  • Due elenchi, non uno. L’elenco del preventivo è commerciale, quello del cronoprogramma è esecutivo. Il legame è la ripartizione con quantità propria.
  • Durata dalle voci selezionate. Il computista spunta ciò che conta nel tempo — 600 h di muratore e 400 h di aiutante fanno 1.000 h, non una scelta tra i due.
  • Copertura 100 %. Il piano non è finito finché resta una quantità non ripartita. Il programma non ripartisce nulla da solo.
  • Il programma non sposta mai il piano da solo. Durante il trascinamento mostra l’intera catena e ogni conflitto — decide la persona.
spostamento barra · anteprima catena e conflitto
2 · MOVIMENTI TERRA
Scavo di sbancamento tratto A
Scavo per fondazioni del muro
Rilevato in materiale lapideo
Non può iniziare prima del 6. 11. — attende il predecessore.
Lo spostamento non verrà salvato finché la catena è in conflitto.
Diagramma di Gantt con fasi, legami e impiego delle risorse per giorno
Composizione dell’elenco esecutivo dalle voci del preventivo con copertura e risorse selezionate

Impiego risorse, denaro e qualità del piano

Sotto il diagramma di Gantt scorrono l’impiego delle risorse per giorno e il flusso finanziario — l’importo giornaliero come colonna, il cumulato come curva. Il controllo qualità dice a richiesta dove il piano scricchiola: cicli, attività senza legami, ritardi negativi, troppe date fissate, attività senza voce selezionata, milestone mancate.

MS Project XMLExcelGantt in PDF varianti di pianoimpiego su tutti i cantieri
05 — Contabilità

Dal libretto delle misure allo stato di avanzamento.
Dallo stato di avanzamento alla stampa.

Lo stato di avanzamento mensile non nasce da un nuovo inserimento. Nasce dalle quantità già presenti nel preventivo e nel libretto delle misure: il programma prende ciò che è stato eseguito nel mese, somma i mesi precedenti, considera varianti e imposte e dice quanto manca al valore contrattuale.

Stato di avanzamento 2026.01 · n. 1 · completo
Schermata dello stato di avanzamento mensile: albero delle parti, voci con quantità del mese e cumulato, imponibile, IVA e totale

E la stampa firmata dal direttore dei lavori

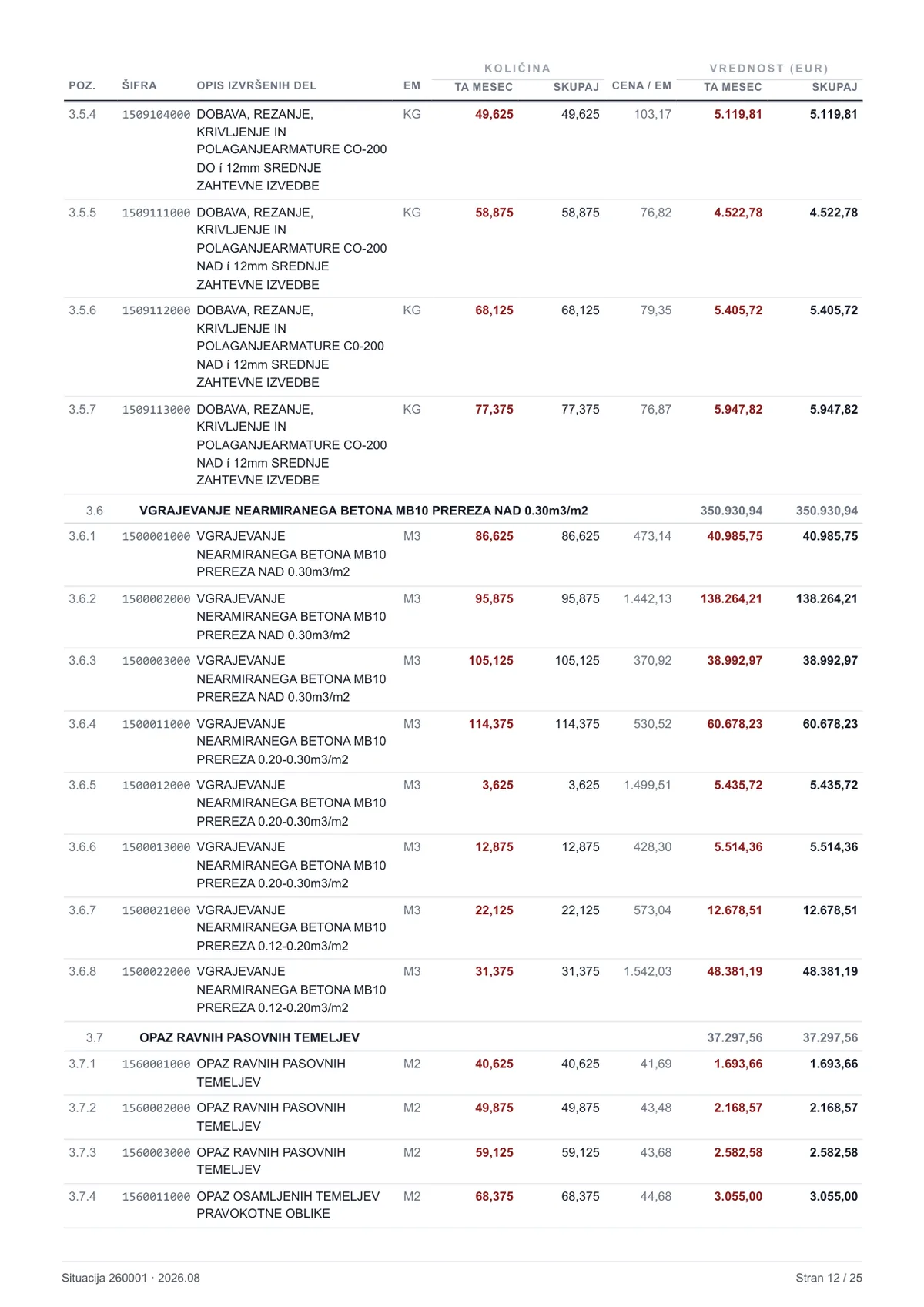

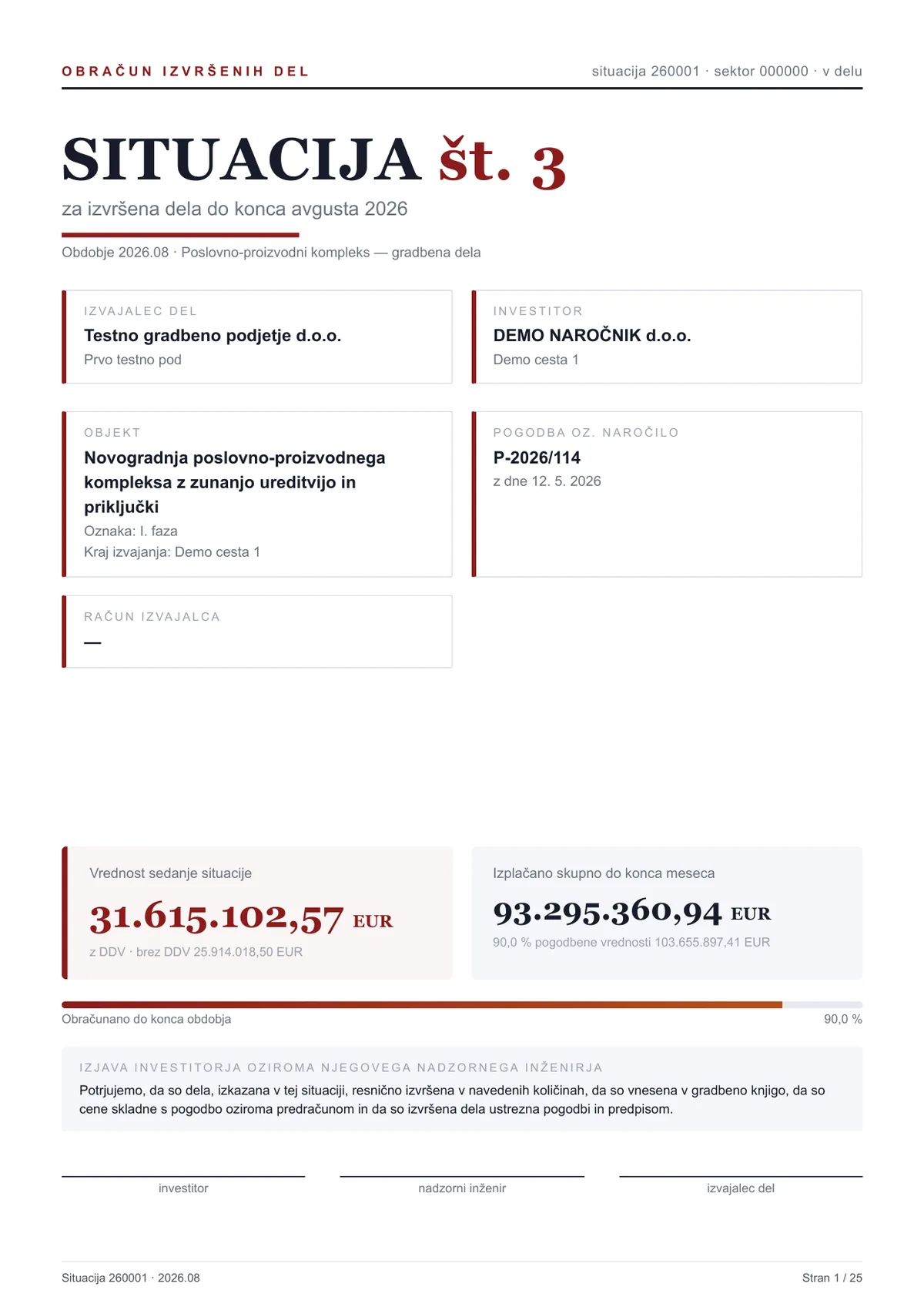

Sotto ci sono tre estratti da un unico stato di avanzamento reale — nove pagine, 79 voci, 18.063,91 €. La prima pagina è la copertina con i firmatari, la parte centrale è l’elenco dei lavori eseguiti, l’ultima è il conteggio con IVA e confronto con il contratto.

Ogni stampa è personalizzabile. Intestazione, piè di pagina, logo, colori, cosa stampare e cosa no — imposta tutto l’azienda stessa, senza programmatore. Nel programma ci sono quattro modelli integrati: Uradna · Elegantna · Softbase zelena · Kompaktna — da questi nasce il vostro formato.

06 — Due modi, un solo programma

Non ogni lavoro richiede il computo completo.

Il rifacimento di un bagno non ha bisogno di norme — servono un listino e cinque minuti. Una circonvallazione sì. Gradkalk fa entrambe le cose, e ciò che nasce per la via più semplice può poi crescere in quella completa.

Voci a corpo

Offerta da listino

voce → quantità → prezzo dallo scaglione

Listino delle voci a corpo con scaglioni di quantità: fino a 50 m² un prezzo, oltre 50 m² un altro. Il listino si riempie dalle vostre vecchie offerte — il programma guarda a quanto avete già venduto la stessa voce e propone gli scaglioni. L’offerta nasce senza una sola distinta.

per artigiani e piccole impreseimportazione listino da Excelabbinamento del computo al listino
Computo completo

Computo dalle norme

voce → norma → risorse → prezzo e tempo

Ogni voce ha la sua distinta, ogni risorsa il suo prezzo, ogni ora la sua norma. Da qui escono prezzo e durata, dalla durata il cronoprogramma, dal piano l’impiego delle risorse e il denaro giorno per giorno.

per imprese edilianalisi per risorsecronoprogramma

La conversione va in entrambe le direzioni. La stessa offerta nata da listino può ricevere le norme — e un computo che volete offrire a corpo può perdere la distinta ma mantenere il prezzo. L’azienda non decide una volta per sempre e non migra da un programma all’altro quando cresce.

07 — Telefono

L’ufficio sa quello che sa il cantiere.

Sul telefono non c’è una schermata desktop compressa. Ci sono tre passaggi, tasti grandi e una cosa per volta — perché il capocantiere lavora con una mano, col guanto e sotto il sole.

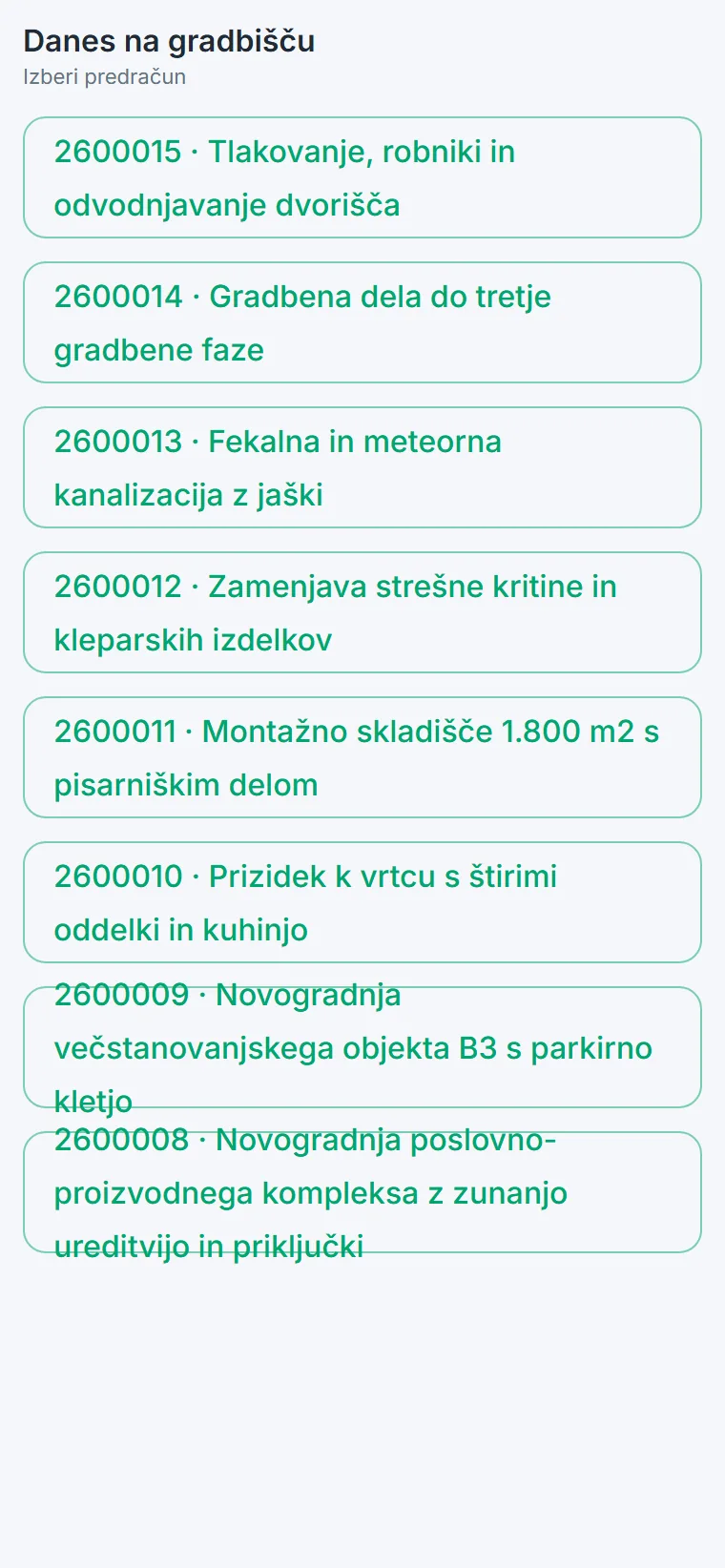

Telefono: oggi in cantiere — foto, dettatura, misura, giornale
Oggi in cantiereFoto, dettatura, misurazione e giornale — legati alla voce, non alla cartella.
Telefono: la settimana in cantiere — attività del cronoprogramma per settimana
La settimana in cantiereChe cosa si fa questa settimana, quanti giorni ci sono e quanto è grande la squadra.
Telefono: offerta da listino — voci a corpo con scaglioni di quantità
Offerta da listinoDal cliente: voce, quantità, prezzo dallo scaglione, totale.
08 — Direzione

Dove va il programma.

Detto senza giri di parole, perché in edilizia le promesse si verificano: sotto è ordinato per ciò che funziona oggi, ciò che sta nascendo e ciò che è deciso ma non ancora costruito.

Funziona oggi

Importazione del computo e riconoscimento

Computo Excel e CSV, scomposto in voci con albero dei lotti; abbinamento delle voci al listino tramite parole significative.

Funziona oggi

Computo e analisi

Distinta, prezzi delle risorse per preventivo, regolazione prezzi, istantanee e confronti, esportazione.

Funziona oggi

Cronoprogramma

Due elenchi, copertura, voci selezionate, dipendenze, calendario, impiego risorse, flusso finanziario, MS Project.

Funziona oggi

Libretto delle misure su tablet

Misure dal cantiere che vanno dritte nello stato di avanzamento — senza ricopiare dal quaderno.

Funziona oggi

Sistema a corpo in estensione

Listino dalle vecchie offerte, abbinamento del computo, due ambiti del programma e la conversione tra loro.

Funziona oggi

Posta e firme

Caselle per progetto, cartelle di firma e firma elettronica dei documenti.

Funziona oggi

Computo da PDF

Computo scansionato e offerta da appunti fotografati — lo stesso motore di riconoscimento di Excel.

In arrivo

Piano contro esecuzione

Andamento previsto ed effettivo affiancati, dal giornale dei lavori, senza inserimenti manuali.

Deciso, in programma

Catalogo pubblico delle norme

Che cosa contiene una norma, pubblico e leggibile dai motori di ricerca. Prezzi e norme restano vostri.

Contatti

Mostrateci un vostro computo.

Prendete il preventivo che state facendo in Excel. Lo importiamo, troviamo le norme e vi mostriamo computo e cronoprogramma con i vostri dati — non con un esempio demo.

Softbase d.o.o. · Spodnje Preloge 95, 3210 Slovenske Konjice · soluzioni software per le imprese dal 1989
Gradbeni laborant

Eseguite anche prove di laboratorio?

Ricette del calcestruzzo, prove sugli aggregati, dichiarazioni di prestazione e rapporti di conformità secondo EN — nel nostro programma gemello.

gradlab.si ↗
